Все обсуждаемые стандарты так или иначе пытаются описать, как должен выглядеть любой процесс разработки ПО. При этом они вынуждены вводить слишком общие модели жизненного цикла ПО, которые тяжело использовать при организации конкретного проекта.

В рамках специфических моделей жизненного цикла, которые предписывают правила организации разработки ПО в рамках данной отрасли или организации, определяются более конкретные процессы разработки. Отличаются они от стандартов, прежде всего, большей детальностью и четким описанием связей между отдельными видами деятельности, определением потоков данных (документов и артефактов) в ходе жизненного цикла. Таких моделей довольно много, ведь фактически каждый раз, когда некоторая организация определяет собственный процесс разработки, в качестве основы этого процесса разрабатывается некоторая модель жизненного цикла ПО. В рамках данной лекции мы рассмотрим лишь несколько моделей. К сожалению, очень тяжело выбрать критерии, по которым можно было бы дать хоть сколько-нибудь полезную классификацию известных моделей жизненного цикла.

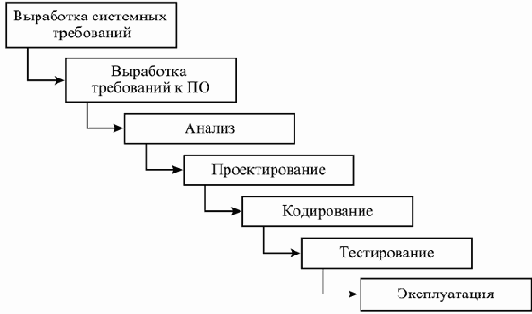

Наиболее широко известной и применяемой долгое время оставалась так называемая каскадная или водопадная (waterfall) модель жизненного цикла, которая, как считается, была впервые четко сформулирована в работе [16] и впоследствии запечатлена в стандартах министерства обороны США в 70-80-х годах XX века. Эта модель предполагает последовательное выполнение различных видов деятельности, начиная с выработки требований и заканчивая сопровождением, с четким определением границ между этапами, на которых набор документов, созданный на предыдущей стадии, передается в качестве входных данных для следующей. Таким образом, каждый вид деятельности выполняется на какой-то одной фазе жизненного цикла. Предлагаемая в статье [16] последовательность шагов разработки показана на рис. 2.2. "Классическая" каскадная модель предполагает только движение вперед по этой схеме: все необходимое для проведения очередной деятельности должно быть подготовлено в ходе предшествующих работ.


увеличить изображение
Рис. 2.2.  Последовательность разработки согласно "классической" каскадной модели

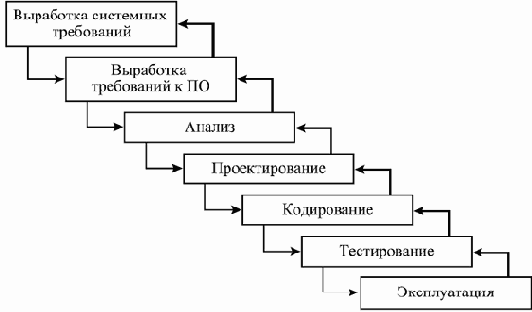

Однако, если внимательно прочитать статью [16], оказывается, что она не предписывает следование именно этому порядку работ, а, скорее, представляет модель итеративного процесса (см. рис.2.3) — в ее последовательном виде эта модель закрепилась, по-видимому, в представлении чиновников из министерств и управленцев компаний, работающих с этими министерствами по контрактам. При реальной работе в соответствии с моделью, допускающей движение только в одну сторону, обычно возникают проблемы при обнаружении недоработок и ошибок, сделанных на ранних этапах. Но еще более тяжело иметь дело с изменениями окружения, в котором разрабатывается ПО (это могут быть изменения требований, смена подрядчиков, изменения политик разрабатывающей или эксплуатирующей организации, изменения отраслевых стандартов, появление конкурирующих продуктов и пр.).

Работать в соответствии с этой моделью можно, только если удается предвидеть заранее возможные перипетии хода проекта и тщательно собирать и интегрировать информацию на первых этапах, с тем чтобы впоследствии можно было пользоваться их результатами без оглядки на возможные изменения.


увеличить изображение
Рис. 2.3.  Ход разработки, предлагаемый в статье

Среди разработчиков и исследователей, имевших дело с разработкой сложного ПО, практически с самого зарождения индустрии производства программ (см., например, [17]) большую популярность имели модели эволюционных или итеративных процессов, поскольку они обладают большей гибкостью и способностью работать в меняющемся окружении.

Итеративные или инкрементальные модели (известно несколько таких моделей) предполагают разбиение создаваемой системы на набор кусков, которые разрабатываются с помощью нескольких последовательных проходов всех работ или их части.

На первой итерации разрабатывается кусок системы, не зависящий от других. При этом большая часть или даже полный цикл работ проходится на нем, затем оцениваются результаты и на следующей итерации либо первый кусок переделывается, либо разрабатывается следующий, который может зависеть от первого, либо как-то совмещается доработка первого куска с добавлением новых функций. В результате на каждой итерации можно анализировать промежуточные результаты работ и реакцию на них всех заинтересованных лиц, включая пользователей, и вносить корректирующие изменения на следующих итерациях. Каждая итерация может содержать полный набор видов деятельности — от анализа требований до ввода в эксплуатацию очередной части ПО.


увеличить изображение

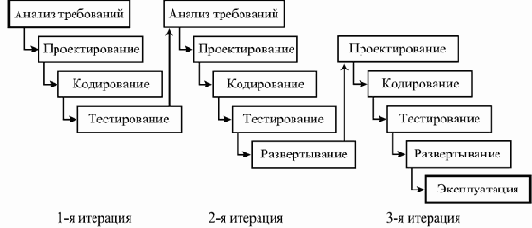

Рис. 2.4.  Возможный ход работ по итеративной модели

Каскадная модель с возможностью возвращения на предшествующий шаг при необходимости пересмотреть его результаты, становится итеративной.

Итеративный процесс предполагает, что разные виды деятельности не привязаны намертво к определенным этапам разработки, а выполняются по мере необходимости, иногда повторяются, до тех пор, пока не будет получен нужный результат.

Вместе с гибкостью и возможностью быстро реагировать на изменения, итеративные модели привносят дополнительные сложности в управление проектом и отслеживание его хода. При использовании итеративного подхода значительно сложнее становится адекватно оценить текущее состояние проекта и спланировать долгосрочное развитие событий, а также предсказать сроки и ресурсы, необходимые для обеспечения определенного качества результата.

Развитием идеи итераций является спиральная модель жизненного цикла ПО, предложенная Боэмом (Boehm) в [18]. Она предлагает каждую итерацию начинать с выделения целей и планирования очередной итерации, определения основных альтернатив и ограничений при ее выполнении, их оценки, а также оценки возникающих рисков и определения способов избавления от них, а заканчивать итерацию оценкой результатов проведенных в ее рамках работ.

Основным ее новым элементом является общая структура действий на каждой итерации — планирование, определение задач, ограничений и вариантов решений, оценка предложенных решений и рисков, выполнение основных работ итерации и оценка их результатов.

Название "спиральная" эта модель получила из-за изображения хода работ в "полярных координатах", в которых угол соответствует выполняемому этапу в рамках общей структуры итераций, а удаление от начала координат — затраченным ресурсам.


увеличить изображение

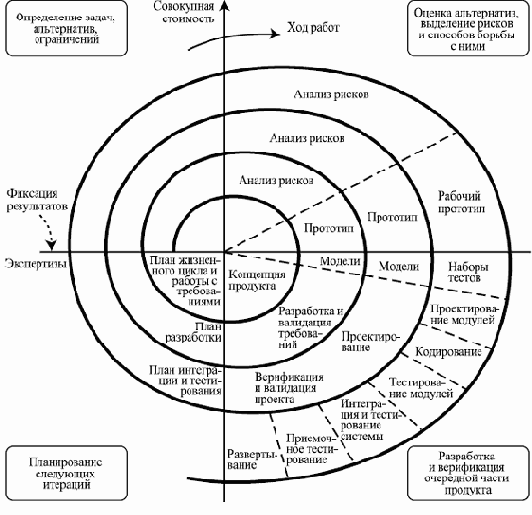

Рис. 2.5.  Изображение хода работ по спиральной модели согласно Боему

Рис. 2.5 показывает возможное развитие проекта по спиральной модели. Количество витков, а также расположение и набор видов деятельности в правом нижнем квадранте могут изменяться в зависимости от результатов планирования и анализа рисков, проводимых на предыдущих этапах.

На следующей лекции мы рассмотрим в деталях два современных итеративных процесса разработки — унифицированный процесс разработки Rational и экстремальное программирование.
